跨里海通道,也叫中间走廊,近两年被问得越来越多。问的人大多关心同一件事:2026 年它到底怎么走、班期稳不稳、值不值得为避开陆路口岸拥堵而选它。这篇按实际发运顺序,把它拆成四段来讲。
一、跨里海通道怎么走:四段接力
它不是从中国直达伊朗的一条铁路,而是铁路加海运的接力:先走国内铁路出境,到里海东岸的阿克套,港内换装后上里海驳船或滚装船,到伊朗侧的安扎利,再转铁路进德黑兰。
| 段 | 起讫 | 常规用时 | 关键点 |
|---|---|---|---|
| 第一段 | 国内发运站→阿克套 | 约 10–15 天 | 出境口岸与哈萨克斯坦境内铁路通行 |
| 第二段 | 阿克套港内换装 | 2–5 天 | 港内吊装与驳船 / 滚装泊位 |

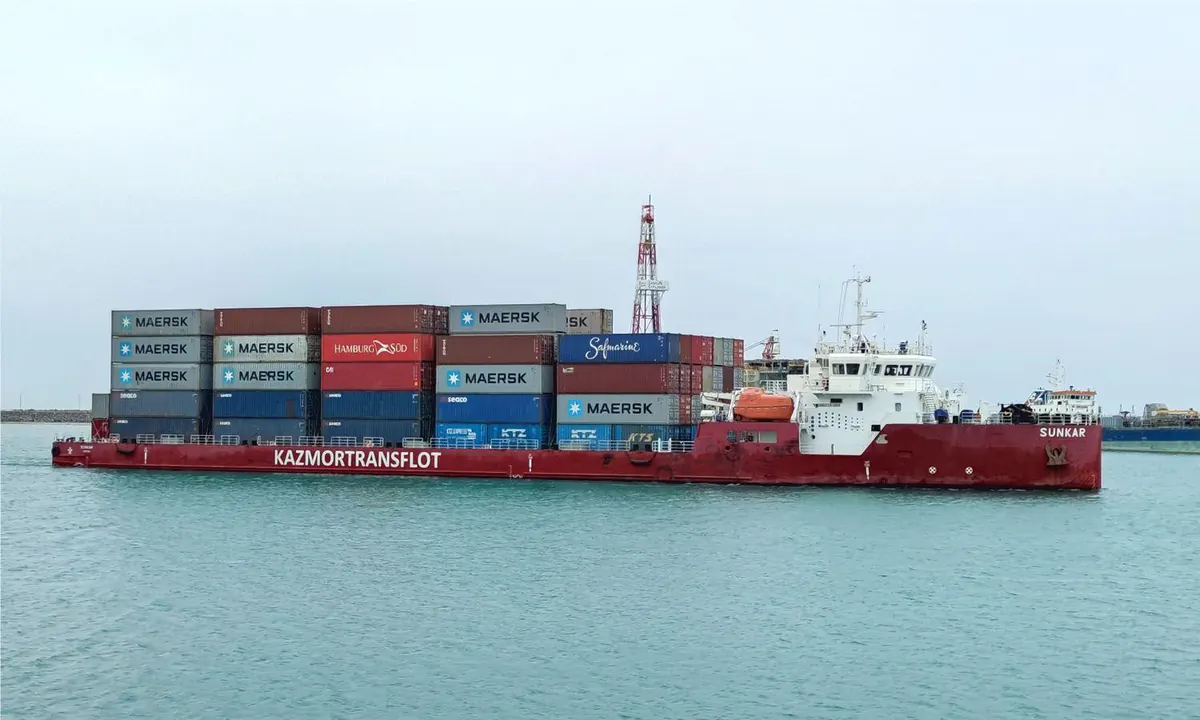

| 第三段 | 里海驳船 / 滚装→安扎利 | 3–6 天 | 挂靠班期与风浪 |
| 第四段 | 安扎利→德黑兰 | 2–4 天 | 伊朗境内铁路接驳 |
四段加起来,常规落在约 22 到 35 天。它比全程陆路多一次上船,但少挤一个拥堵的陆路口岸。跨里海通道(阿克套—安扎利) 页面有更完整的说明。
二、挂靠港与班期规律
里海这一段不是天天有船,班期规律是选它的前提。常用挂靠港与特点如下。
| 港口 | 位置 | 特点 |
|---|---|---|
| 阿克套 | 里海东岸(哈萨克斯坦) | 主力装港,港内换装设施较全 |
| 安扎利 | 里海西南岸(伊朗) | 主力卸港,接伊朗境内铁路 |
| 其他里海港 | 东岸与西岸 | 视当期航线安排,作为备用挂靠 |
班期上,里海驳船与滚装多为固定间隔发船,遇风浪或货量集中时会顺延。它的规律性是每周几班,而不是每天有船,所以订舱要按最近一班船期倒推,不能按平均时效估。航线与接驳细节见 阿克套—安扎利航线。
三、港内换装流程与旺季排队
阿克套港内换装,是把铁路车板上的集装箱吊装到船上,或反向操作。这一步在港内完成,涉及货权交接、港杂费用和泊位等待,是整条通道里最需要留缓冲的一段。
旺季时港口货量集中,泊位与吊装设备同时吃紧,港内等待能从两三天拉长到一周。这一段不受货主控制,只能靠提前订船和错峰发运来回避。把港内换装当成一个独立环节预留时间,是走跨里海通道不踩坑的关键。
四、它最适合哪些货
跨里海通道不是万能选项,它有明确的适配货类;选错货类,优势会变成负担。
| 货类 | 是否适合 | 原因 |
|---|---|---|
| 普货、轻工品 | 适合 | 不赶极限交期,愿意用一次换装换稳定通道 |
| 机电设备 | 较适合 | 箱内货物稳定,换装风险可控 |
| 超限超重件 | 不适合 | 港内吊装限制多,滚装安排复杂 |
| 极高值急件 | 不建议 | 多一次上船,链条更长 |
一句话概括:它适合愿意用多一次换装、换一条相对不拥堵通道的货。中国到伊朗的整体选项,可以先看 中国到伊朗铁路运输(整箱 FCL),再判断是否走跨里海。
五、相对陆路口岸拥堵,它的价值在哪
它的核心价值不是更快,而是分流。当传统陆路口岸车流集中、排队拉长时,跨里海通道把货从拥堵的陆路口岸转移出来,用里海的船把这一段压力卸掉。
所以判断要不要走它,看的不是它比陆路快几天,而是当前陆路口岸堵不堵。口岸顺畅时走陆路更直接,口岸吃紧时多一次上船反而更省时间。这也解释了为什么同时维持两条通道有意义。
六、如何获取当期班期与时效
跨里海通道的时效高度依赖当期船期和港口状况,通用数字只能作参考。
获取当期运价与时效对比
把品名、件重尺、起运城市与目的站发给我们,我们按当期阿克套装船班期、里海航线和伊朗接驳情况出一份对比,标明报价与时效的有效期。
七、常见问题
跨里海通道要走多少天?
四段合计常规约 22 到 35 天。它比全程陆路多一次上船,但可以避开陆路口岸的排队。具体以当期船期为准,建议按最近一班船期倒推交期。
里海的船多久一班?
驳船与滚装多为每周固定几班,不是每天有船,遇风浪或货量集中会顺延。订舱时要按最近一班船期倒推,而不是按平均时效估算,否则容易少算一整个发船间隔。
什么货不适合走跨里海?
超限超重件与极高值急件。前者受港内吊装和滚装限制,操作复杂;后者因为多一次上船、链条更长,时效不占优势。这两类更适合走陆路或公路。
